10月30日,由徐州中煤百甲重鋼科技股份有限公司(簡稱:百甲科技 股票代碼:835857)第三工程處承建的上都電廠一期煤場184m跨預應力管桁架封閉鋼結構工程屋面主體結構吊裝順利完成。
該項目共2個單體工程,二期煤場為網架結構,于2023年7月底完成彩板封閉;一期煤場為管桁架結構,采用預應力拉索形式,高度51m、跨度 184m、長度為 270m。
上都電廠預應力管桁架工程采用累積滑移的施工方法,屋面桁架共計14榀,自2023年8月初進行施工準備,8月底完成前2榀桁架首次滑移工作,2023年9月1日至10月30日按照5天一榀的施工進度完成12榀桁架施工。至此,上都電廠一期煤場屋面14榀桁架、預應力拉索及檁條全部完成。
上都電廠項目部謹守“要工期就是要抓質量保安全”的管理理念,細化工期節點,力保材料供應,加強班組協作,確保工序合理銜接。嚴控施工質量,每個焊口有人查,每道工序有人管,落實管理責任。緊抓施工安全,無監護不施工、無防護不作業,保證安全投入。

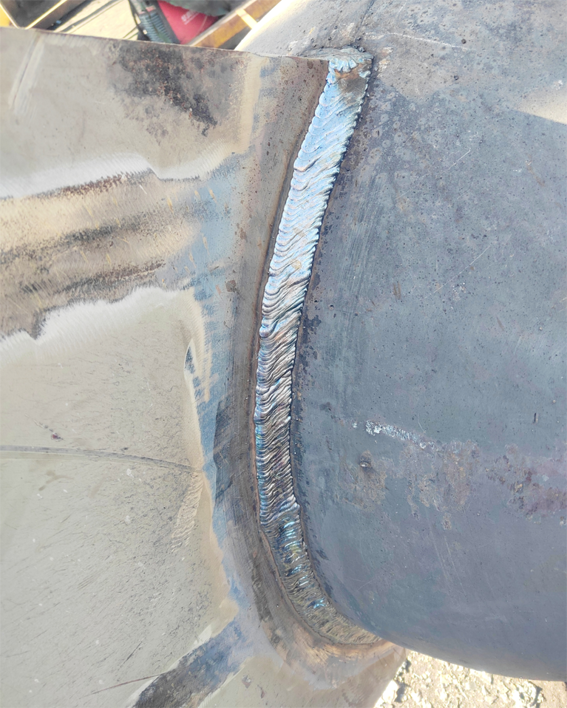

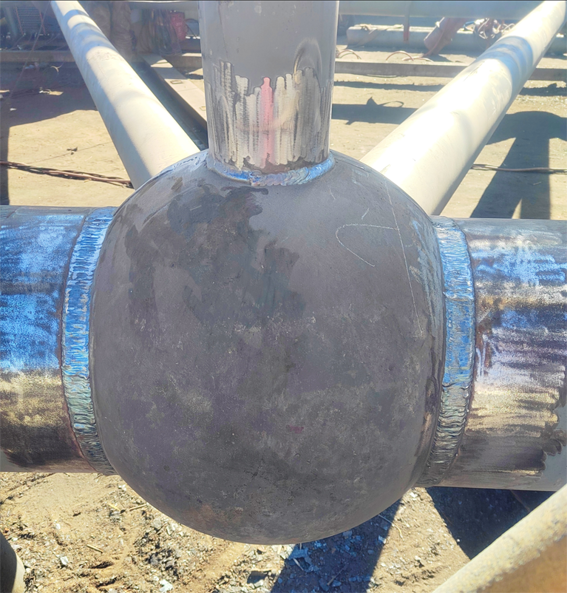

焊接節點
此次吊裝工作的順利完成為后續建設施工奠定了堅實基礎,百甲科技以精細的管理、過硬的技術、卓越的品質、優質的服務,贏得了上都電廠建設單位及監理單位的認可與好評。接下來,百甲科技將總結經驗,排查不足,持續提升服務水平,為業主遞交一份滿意的答卷。(工程三處 馬寶剛)
